四川乐诚新材料有限公司天府国际机场自流平案例分析

2022-04-15浏览量:938

一、项目背景:

东部新区天府国家机场过夜楼

二、所需材料清单

序号

产品名称

包装规格

执行标准

1

自流平专用界面剂

17kg/桶

GB 18582-2008

2

地毯木地板专用自流平砂浆

20kg/袋

GB 18582-2008

三、产品说明

序号

产品名称

使用说明

1

自流平专用界面剂

滚涂于地面表面,用于界面加固,提高自流平附着力,封闭基层,避免产生气孔。

开盖后兑水30%-50%后使用,直接于界面滚涂

2

地毯木地板专用自流平砂浆

用于地面找平

严格控制加水量:1袋灰加水4.8-5L

施工厚度:3-5mm,最大不宜超过200px

四、工程技术交底

工地位置:东部新区天府国家机场过夜楼

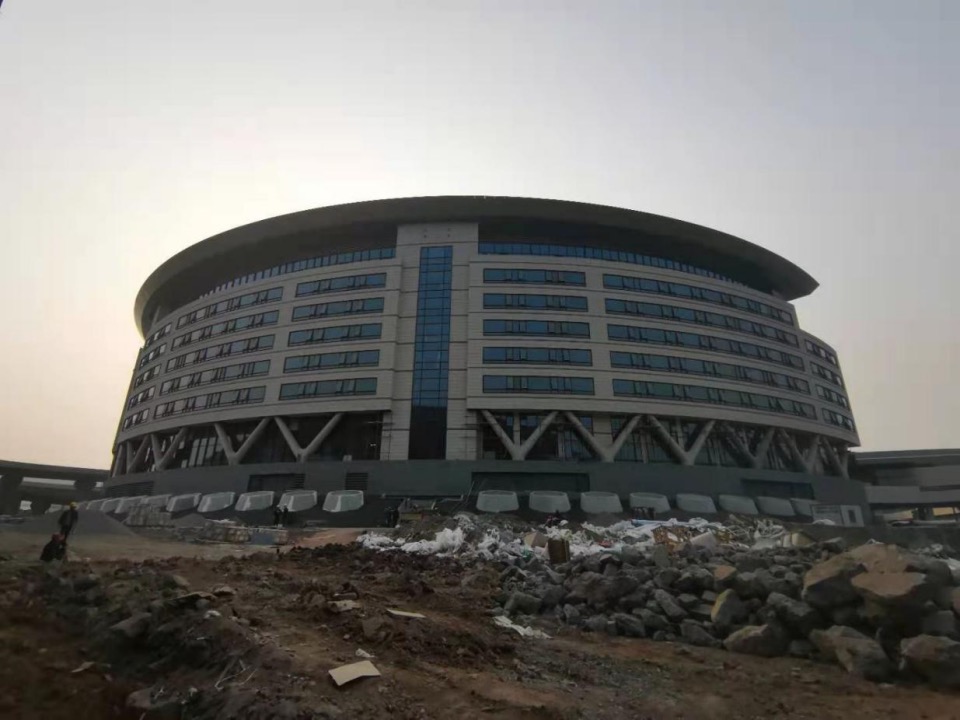

工地整体外观

内部房间情况

工地现场为酒店房间的室内地面(约5000㎡),基层为混凝土。根据现场情况来看有两种情况:

1、坚固基层(占绝大部分):

房间基层坚固,表面粘有砂浆、乳胶漆等各种杂质。 施工工艺建议为:

基层清理(铲除基层表面杂质)→清扫表面浮尘→滚涂自流平专用界面剂(2遍)→施工自流平砂浆

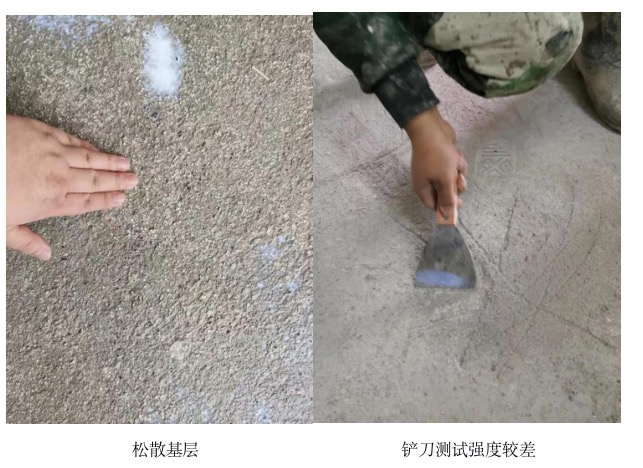

2、松散基层(少部分地面):

房间基层表面疏松,孔洞较多,施工工艺建议为:

基层清理(铲除基层表面杂质)→清扫表面浮尘→滚涂自流平专用界面剂(3-4遍)→确认基层固沙完成后→施工自流平砂浆

五、自流平施工流程及注意事项

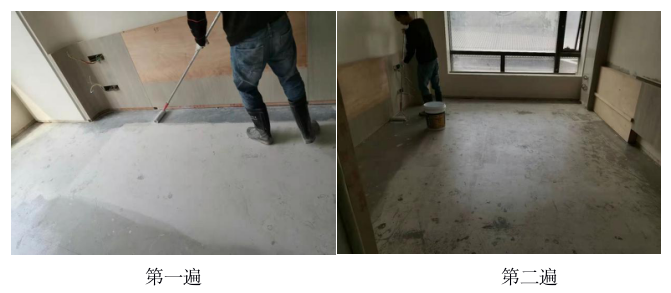

1、滚涂自流平专用界面剂,此步骤为表面是否平顺光滑的关键点

注意要点:

l 加水量控制在30-50%,不宜多加或少加

l 用滚筒或毛刷均匀涂刷,不得遗漏或堆积

l 通常涂刷两遍以上,松散基层将根据情况增加涂刷遍数

l 每遍涂刷之前要保证上一遍已经干固后方可进行

2 、自流平砂浆打灰,本工序对强度和均匀度起决定性作用

注意要点:

l 严格加水比例1:0.24-0.25 即一包料(20kg)加水4.8-5L

l 二次搅拌:加水搅拌一次性搅拌3分钟,放置3-5分钟后进行二次搅拌3分钟方可使用

l 打完灰后二十分钟之内使用完毕

3、自流平砂浆流平,本工序影响平整度

注意要点:

l 需要用到专业工具,齿形耙子

l 桶与桶之间尽量减少时间间隔,通常不超过1分钟,避免接头产生

4、消泡,本工序对表面气泡和平整度起关键作用

注意要点:

l 需要用到专业的消泡滚筒

l 通常采用十字交叉进行消泡,避免遗漏

l 接头或局部较厚的位置增加消泡次数

5、注意要点:

l 施工完成后应尽量做到密闭,减少通风,避免粉尘影响

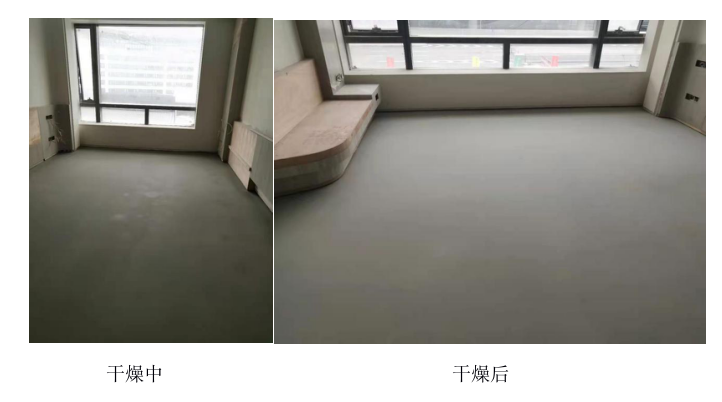

l 施工干燥期(24小时)内禁止上人踩踏或置物承压

l 养护期内(7天)禁止重物碾压及摩擦,养护完成后方可进行下一步施工

l 水泥基自流平3天可达到初期强度,7天达到中等强度,达到最终强度的时间为28天
